需求永遠比資源多,真正拉開差距的不是“誰更會寫 PRD”,而是組織有沒有一套能落地的產品需求管理機制:統一入口讓需求可見,澄清流程讓需求可比,分層決策讓優先級可解釋,承諾池與節奏管理讓計劃可兑現。本文用一套“需求漏斗 + 模型工具 + 治理底座”的方法,幫助中高層與 PMO 把爭論變成決策,把排序變成交付。
本文關鍵詞:產品需求管理、需求收集、需求評審、需求池、需求優先級、需求優先級排序方法、產品路線圖、版本規劃、迭代計劃、插單管理、承諾管理、WIP 限制、RICE 模型、WSJF、MoSCoW、Kano、Cost of Delay(延遲成本)
從治理角度看,需求多並不可怕。可怕的是三件事不清楚:誰説了算、按什麼算、算完怎麼落地。所以,產品需求管理的核心不是“把需求排個序”,而是建立一套可解釋、可承諾、可覆盤的決策系統:讓需求從“聲音”變成“投資項目”,從“爭搶”變成“組合管理”。
把需求當作“投資項目”:產品需求管理的三步漏斗
結論先説:先讓需求“可見、可比”,再談“可算、可做”。
我更願意把需求管理稱為“需求治理”。它關心的不只是做什麼功能,而是如何在有限資源下持續把價值做出來。落地上,用“三步漏斗”把需求先處理成可管理對象。
1)統一入口:先解決需求收集的可見性
一句話定義:統一入口 = 任何需求都能提,但必須進入同一個需求池,並補齊最小信息集。
最怕的不是需求多,而是需求“散”。散意味着:口頭承諾多、信息不完整多、隱性插隊多,最後組織只能靠“拍板”維持運轉。
最小信息集(建議強制)
- 業務問題/機會:我們到底在解決什麼?
- 用户與場景:誰在什麼場景下遇到問題?
- 期望結果與衡量指標:上線後用什麼證明“值”?
- 約束與依賴:合規/合同/窗口期/外部系統依賴
- 粗粒度投入:人周或相對點數即可
再加一個“顧問式硬規則”:證據等級(讓組織從“嗓門”走向“證據”)。
- A 級:有數據或實驗(漏斗、轉化、工單、A/B)
- B 級:有系統化訪談/調研與一致性結論
- C 級:有典型案例但樣本較少
- D 級:只有觀點或轉述
工具實踐:很多團隊之所以“入口統一不了”,並不是流程寫得不夠,而是缺少一個能承載需求池、字段模板與狀態流轉的載體。以 ONES Project 為例,可以直接建立需求池,按團隊習慣自定義需求狀態與多種屬性,並把需求及關聯任務規劃進迭代,做到“入口統一、信息可見”。
2)需求澄清:從“我要功能”到“我要結果”,再到“可驗證假設”
一句話定義:需求澄清 = 把功能語言翻譯成結果語言,把結果語言翻譯成可驗證的假設。
很多企業在優先級排序階段吵翻天,根因不是模型選錯,而是需求沒澄清:大家在比較“不同維度的東西”。一個是“要一個按鈕”,一個是“要提升復購”,本來就沒法放在同一條尺子上。
建議用 30~60 分鐘做“輕量澄清”,重點問四個問題:
- 問題是否真實存在:有沒有數據、工單、訪談證據?
- 目標是否可衡量:上線後如何驗證,否則就是“信仰型需求”。
- 是否有更便宜的解法:流程/配置/運營/培訓,往往比開發快。
- 是否可拆分里程碑:把“大而全”拆成可交付的小批量,降低一次性失敗風險。
可複用的假設模板(建議寫進需求卡)
為了【目標人羣】在【場景】達成【業務結果】,我們計劃做【方案】;若成功,指標【X】在【週期】提升【Y】。
當需求能用這句話講清楚,優先級討論就會從“立場對抗”轉向“假設與證據對齊”。
工具實踐:澄清階段常見的“信息散落”問題,是訪談紀要在文檔裏、決策記錄在羣裏、需求卡在表格裏。更穩的做法是把“證據與決策”沉澱到可關聯的知識載體裏——例如 ONES Wiki 支持文檔關聯任務,並可在文檔中插入 Project 的工作項列表,便於把證據、討論、交付掛到同一條鏈路上。
3)需求定級:先同類化再排序,讓優先級“可解釋、可覆盤”
一句話定義:需求定級 = 先把需求放進同一類價值邏輯裏,再比較先後。
優先級最怕“跨物種比較”。合規需求與增長需求放在一張表裏算分,結論要麼失真,要麼引發不信任。
建議先定級(治理層),再排序(方法層):
- 合同/客户承諾類(有明確交付責任與窗口期)
- 合規/風險類(不做會出事)
- 增長/收入類(直接拉動業務指標)
- 體驗/滿意度類(影響留存與口碑)
- 效率/技術債類(影響交付能力與穩定性)
同類排序才有意義;跨類用資源分桶解決(比如交付承諾/增長迭代/平台與技術債分別佔一定容量),不要硬塞進同一套分數裏。
三、需求優先級排序的四類模型
先説結論:模型解決“可比性”,機制解決“可執行性”。模型是算術,治理是制度。
下面四類模型是企業最常用、也最容易落地的組合。

先給你一張對比表(更容易選型)
1)RICE:適合增長與體驗迭代的“可量化排序”
定義句:RICE 用 Reach、Impact、Confidence、Effort 四個維度幫助比較難以直接對比的想法。
適用場景:增長、體驗優化、運營驅動迭代。
落地要點:
- Reach 用週期口徑(如季度受影響用户數),避免口徑漂移。
- Confidence 綁定證據等級,否則就是“分數遊戲”。
- Effort 用相對估算即可(人周/點數),統一尺度比“精確”更重要。
- 結果要能覆盤:分數不是裁判,而是討論的起點(Intercom 也強調不要把分數當硬規則)。
常見坑:把 RICE 當作“自動生成優先級”的裁判。
糾偏:RICE 負責“同類可比”,最終仍要回到戰略窗口與承諾邊界。
2)WSJF:適合平台化與跨團隊的“經濟緊迫性排序”
定義句:WSJF(Weighted Shortest Job First)在 SAFe 中常用“相對延遲成本 / 相對工作時長”來排序,以獲得最大經濟收益。
它背後有個非常管理者視角的提醒:“如果只能量化一件事,就量化 Cost of Delay(延遲成本)。”
適用場景:平台能力、架構演進、研發效能、跨團隊依賴多的需求。
落地要點:
- Cost of Delay 可拆成業務價值、時間緊迫性、風險降低等維度做相對打分。
- WSJF 的一個重要優點是它“自動忽略沉沒成本”,這對企業止損非常關鍵。
常見坑:把 WSJF 變成“財務模型秀”,算得很精但沒人信。
糾偏:WSJF 追求相對排序,用統一刻度即可,不必追求絕對準確。
3)MoSCoW:適合版本範圍控制與共識管理
定義句:MoSCoW 把需求分為 Must/Should/Could/Won’t this time,用分類幫助管理優先級與交付預期。
適用場景:版本發佈、MVP 定義、合同交付。
落地要點:
- Must 必須“數量受控”,否則等於沒有優先級。
- Won’t 不是拒絕,而是“這次不做”,要寫清原因與複審時間點。
- DSDM/Agile Business 強調:這種分類比簡單 1、2、3 排序更能減少無謂爭論。
常見坑:Must 膨脹。
糾偏:給 Must 加一句判定標準——“缺了它版本是否失敗/是否違法/是否違約”。不滿足就不要叫 Must。
4)Kano:適合體驗與差異化的“滿意度分層”
定義句:Kano 將需求理解為不同層次的顧客期望(例如 expected/normal/exciting),強調特性對滿意度的影響並非線性。
適用場景:體驗升級、差異化創新、滿意度提升。
落地要點:
- Kano 適合先做“結構判斷”(基礎/期望/魅力),避免把資源花在“做了也沒人感謝”的地方。
- 再用 RICE 或 WSJF 在同類裏排序,既有方向感又有可執行性。
四、從模型到落地
結論先説:沒有治理底座,任何優先級排序都會被插單擊穿。
1)明確決策權與節奏:把需求評審嵌入組織節拍
建議建立固定節奏,而不是“有事再開會”:
- 雙週/每月需求評審會:決定承諾池(未來 1~2 個迭代/一個版本確定做什麼)。
- 季度路線圖校準:對齊戰略與資源,調整資源分桶比例(交付承諾、增長迭代、平台與技術債各佔多少容量)。
評審會上只做兩類決策:
- 信息是否充分(不足則退回澄清);
- 同類需求如何排序(按統一模型給出可解釋結論)。
這會把“臨時拍板”變成“制度化決策”,減少個人意志對系統的破壞。
2)三張清單:讓“想做、承諾、在做”清清楚楚
- 需求池(Options):任何人都能提,但不代表會做。
- 承諾池(Committed):已評審、已排期、資源已鎖定。
- 在建池(In Progress):正在做的必須受 WIP 限制,避免多線程導致整體變慢。
WIP 限制(Work In Progress Limits)是 Kanban 中常見的做法,它通過限制同時在做的工作數量,迫使團隊更聚焦於“完成”而不是“開工”,從而改善流動與交付可預測性。對中高層而言,它還有更現實的價值:你可以用它解釋“為什麼不能同時滿足所有人”——因為系統吞吐有限,增加並行只會讓交付更慢。

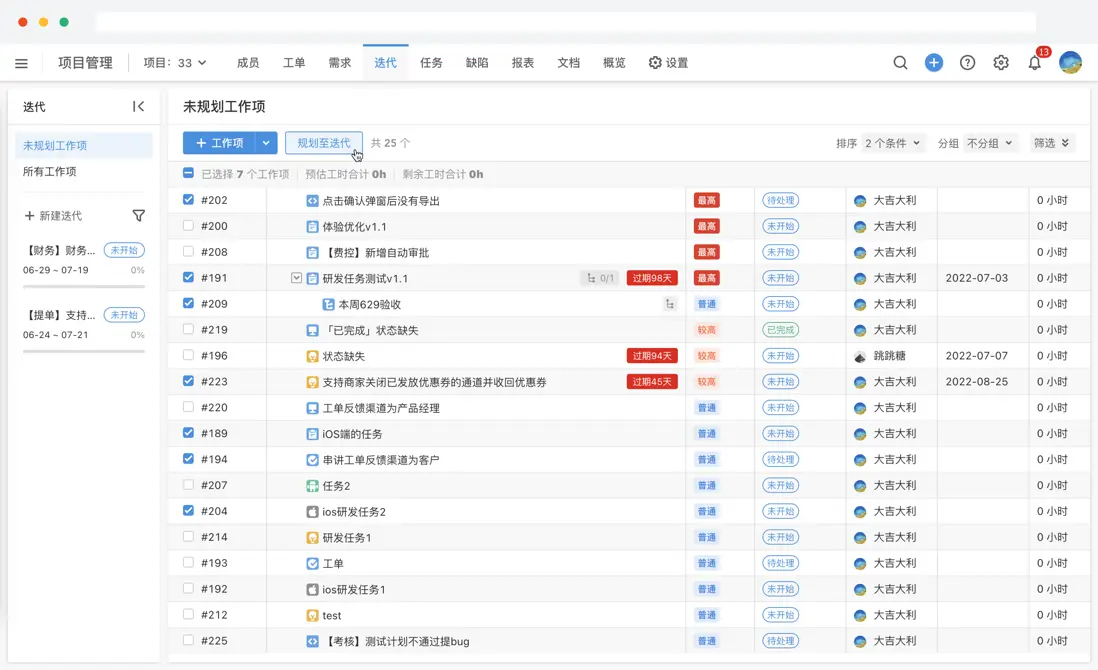

工具實踐:三張清單最怕變成“寫在 PPT 上的概念”。如果工具層面能把需求—迭代—任務的關係可視化,執行會順很多。比如 ONES Project 支持把需求與相關任務規劃至迭代,並提供看板、燃盡圖等視圖來跟蹤進度,更利於把“承諾池”落到可追蹤的工作流上。
3)插單治理三問:把“臨時需求”變成“可承擔的代價”
插單無法徹底消滅,但可以治理。建議固化三問(並要求可追溯):
- 插單要擠掉承諾池裏的哪一項?
- 被擠掉的業務代價是什麼(收入/客户/風險/口碑)?
- 誰來簽字承擔這個代價(業務負責人/產品負責人/項目治理角色)?
當插單需要顯性代價,組織就會自然減少隨意插單。
4)指標閉環:用“結果”反向校準需求質量
產品需求管理成熟與否,不看流程有多複雜,而看覆盤是否持續回答三個問題:
- 做完後,指標是否變好?
- 若沒變好,是假設錯了、執行不到位,還是指標選錯?
- 這些結論如何進入下一輪排序(提升/降低 Confidence,修正 Impact,調整策略)?
工具實踐:閉環的關鍵是“用同一套口徑持續看”。如果平台能提供可配置的度量視圖(按項目/迭代/類型/負責人等維度),覆盤會更像“經營”,而不是“講故事”。以 ONES Performance 為例,其提供多種報表形態並支持自定義數據範圍與維度,便於做持續度量。
常見問題 FAQ:
Q1:產品需求管理流程是什麼?
一個可落地的產品需求管理流程通常包括:需求收集(統一入口)→ 需求澄清(結果與假設)→ 需求定級(同類化)→ 優先級排序(模型輔助)→ 承諾管理(承諾池/WIP)→ 覆盤閉環(指標校準)。
Q2:需求優先級怎麼排才不會“吵架”?
先把需求變得可比:統一口徑、補齊信息、明確證據;再用模型做同類排序;最後把排序結果放進承諾池,並綁定插單治理規則。換句話説:先治理,再計算。
Q3:RICE 和 WSJF 我應該選哪個?
RICE更適合增長與體驗迭代,把“影響與投入”講清楚(來自 Intercom 的實踐總結);WSJF更適合平台化與跨團隊資源稀缺場景,強調“延遲的代價”。
Q4:領導/大客户插單怎麼辦?
不建議靠“拒絕技巧”,而是靠機制:插單必須回答“擠掉誰、代價多少、誰簽字承擔”。把衝突從情緒層拉回到代價層,組織會更理性。
Q5:Must 太多怎麼辦?
給 Must 一個可判定標準:缺了它版本是否失敗/是否違法/是否違約。並且為 Must 設上限(例如一個版本 Must 不超過 30% 容量),否則 MoSCoW 會失效。
Q6:PMO 在需求優先級裏到底做什麼?
PMO 的價值不在“幫產品排優先級”,而在搭治理底座:評審節奏、口徑標準、承諾池機制、插單流程、覆盤與指標口徑,確保組織能持續兑現承諾。
