項目延期怎麼辦?用進度管理閉環把工期拉回來(里程碑+預警)

項目延期最磨人的,不是“晚了幾天”,而是你越努力越沒底:每天在催、在開會、在盯表,可心裏仍然不確定——到底能不能收住。那種焦慮我太熟悉了。本文分享一套我在多個項目裏反覆驗證過的「進度管理閉環」:先把事實變清晰,再用里程碑重建節奏,用預警把風險提前照出來,最後把工期一點點拉回可控。

本文主要關鍵詞:項目延期、進度管理、關鍵路徑(CPM)、里程碑管理、進度預警(SPI/燃盡圖/緩衝消耗)、變更控制、Fast Tracking、Crashing、返工治理

進度管理閉環:把“焦慮”變成“可操作”

我一般會把應對項目延期(工期延誤、進度失控)的進度管理,歸納為一個閉環:

澄清事實 → 歸因診斷 → 重建里程碑 → 建立預警 → 糾偏拉回 → 固化節奏

它聽起來像方法論,但它真正的價值在於:每一步都有產出、有檢查點,讓你不再靠“感覺”在救火。

1)先止血:48小時內做完“事實盤點”

我不太相信“完成80%”。在延期項目裏,“80%”常常意味着“最難的20%還沒開始”。所以我會要求團隊在48小時內交付四個產出——不是為了形式,而是為了讓決策有依據,讓進度管理重新回到“可驗證”。

產出A:《可驗收交付清單》——把進度從“感覺”變成“證據”

把每個工作項改寫成“可驗收結果”,並寫清驗收口徑:

  • 交付物名稱(例:接口聯調通過、核心流程可跑通)
  • 驗收標準(覆蓋哪些關鍵場景/數據校驗/性能門檻)
  • 驗收人/驗收方式(誰驗、怎麼驗、驗收環境)
  • 預計完成日期 + 依賴條件

如果你們在用 ONES 這類研發管理平台,這一步其實很適合“固化”:把每條交付物做成工作項/里程碑,把驗收口徑寫進字段或關聯文檔裏,後續討論就不容易回到“差不多”。(我喜歡這樣做的原因很簡單:爭論會少,返工會早暴露。)

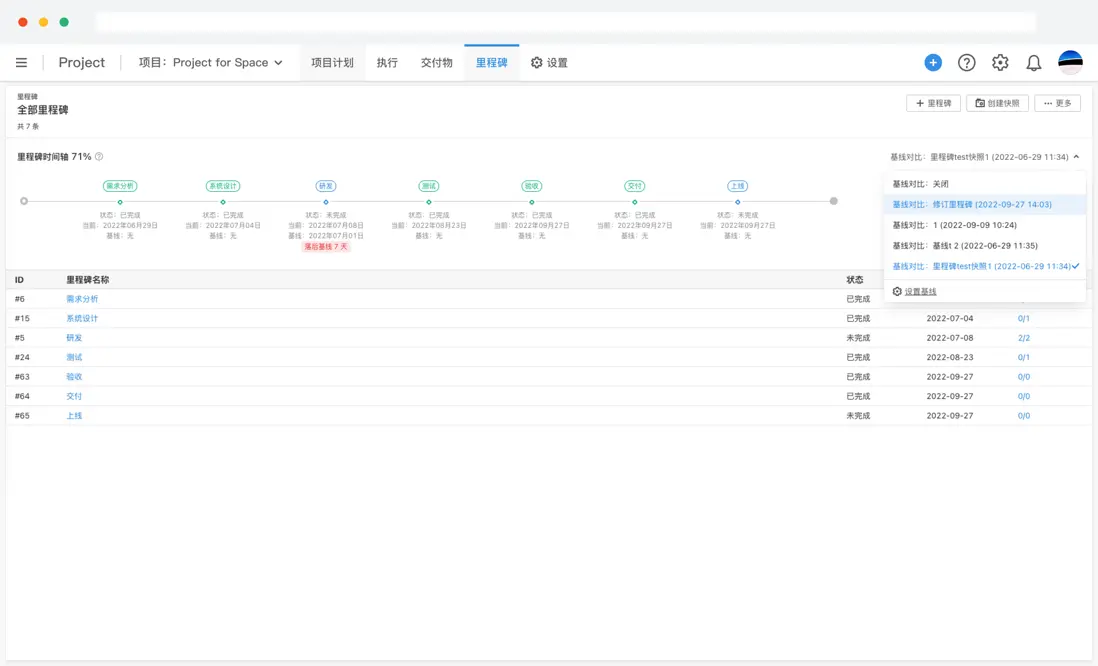

ONES 支持設置項目里程碑和對應交付物

產出B:《阻塞與依賴清單》——每個阻塞必須有“解除路徑”

阻塞項不允許只寫“卡在××”,必須包含:

  • 阻塞描述(卡在哪裏、影響哪個里程碑)
  • Owner(誰負責推動解除)
  • 下一步動作(今天要做什麼)
  • 需要誰決策/支持(跨團隊、審批、資源)
  • 預計解除時間(以及不確定性)

工具層面我不追求“花哨”,追求“同步”。比如 ONES 這類系統支持任務變動實時同步、讓信息更透明,阻塞就不容易只停留在“口頭喊一喊”。

產出C:《關鍵路徑卡片》——一頁紙講清“工期被誰決定”

你可以把它當作“項目延期的主戰場地圖”:

  • 關鍵路徑任務鏈(從A到B到C)
  • 每個節點的里程碑日期
  • 緩衝(如果有)與風險點
  • 關鍵依賴(對方交付點/接口點/評審點)

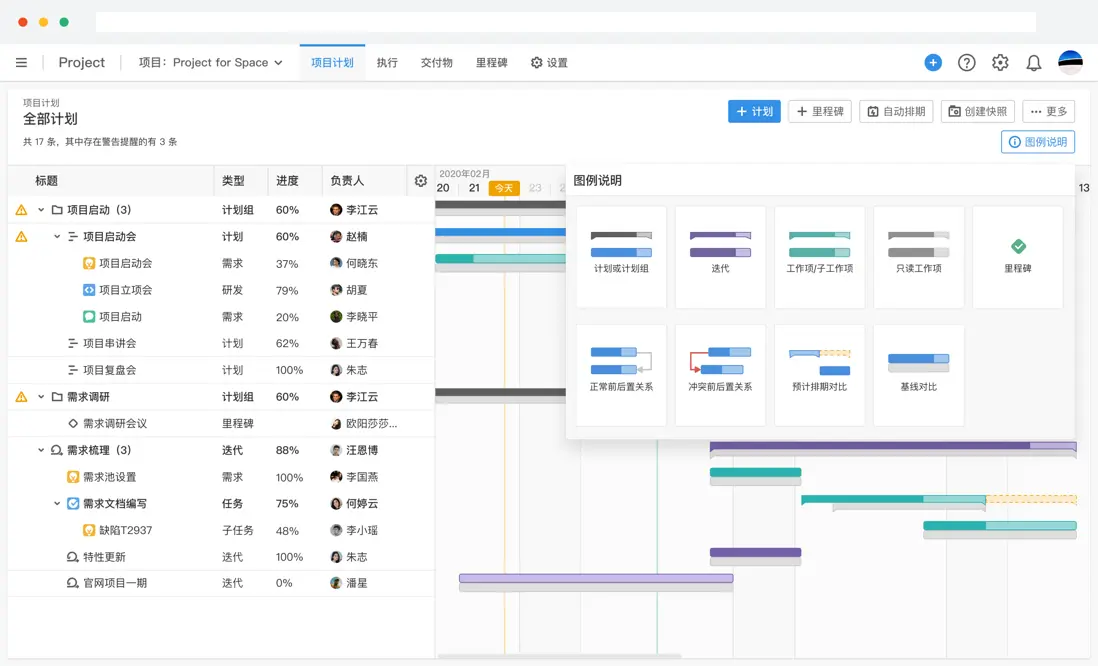

我常用甘特圖來把這張卡片可視化:依賴、里程碑、時間軸擺在一起,團隊更容易在同一張圖上對齊“真正決定工期的那條鏈路”。如果你們用 ONES Plan / ONES Project,一般可以直接用甘特圖與里程碑把依賴關係、時間跨度、關鍵節點固化下來,並支持共享給團隊協作查看。

ONES 甘特圖管理

產出D:《延期敍事(對齊稿)》——一段能對外講清楚的事實鏈

包含四句話就夠:

  • 我們現在比基線晚多少(用關鍵路徑説明)
  • 為什麼晚(歸因到機制:估算/範圍/協作)
  • 如果不處理會怎樣(影響)
  • 我們有哪些選擇(選項 + 建議)

這一步的目標只有一個:讓項目從“吵架模式”回到“解決問題模式”。

2)定位原因:項目延期通常來自三類“債”(並附診斷問題)

我習慣把延期原因分為三類“債”。這樣做不是為了“找責任”,而是為了讓團隊知道該從哪裏還債。

(1)估算債:一開始就低估了難度

常見信號:任務頻繁超時、返工多、隱性工作(聯調/驗證/合規/數據)沒入計劃。你可以問:

  • 我們是不是把“做完”當成了“交付可驗收”?
  • 返工主要來自哪裏:需求理解、接口契約、質量門檻還是環境?

應對思路:把不確定性顯性化(拆更小、設驗證點),把“發現問題”前移。

(2)範圍債:需求在漲,但工期沒漲

常見信號:“加一點點”每週都在發生,最後變成一座山。你可以問:

  • 最近兩週新增/變更佔比是多少?有沒有改變驗收口徑?
  • 變更有沒有進入同一個“變更控制流程”?

進度管理裏最危險的不是變更,而是不承認變更。

(3)協作債:等待時間比工作時間更長

常見信號:卡在接口/權限/環境/審批;跨團隊“踢皮球”。你可以問:

  • 阻塞平均解除週期多長?誰能拍板?
  • 我們是否缺少跨團隊的里程碑對齊點?

很多延期不是“做得慢”,而是“等得久”。

3)重建里程碑:用“可驗收結果”把節奏立起來

很多項目的里程碑寫的是“完成開發/完成測試/完成上線”。它們最大的問題是:不可預警——你只有在“沒完成”時才知道出事了。

我更推薦里程碑寫成“可驗收結果”,並遵循三條原則:

原則A 覆蓋關鍵路徑:關鍵路徑決定總工期,里程碑要釘在關鍵路徑的關鍵交付物上。

原則B 間隔短到能預警:不確定性高:1週一個;中等:2週一個;穩定:3~4週一個。間隔越長,越容易“最後一週崩盤”。

原則C 里程碑必須帶“口徑 + 責任人 + 依賴條件”:有口徑的里程碑,只是安慰劑;沒有責任人的里程碑,只會變成集體無責;沒有依賴條件的里程碑,最後都會變成“解釋題”。

如果你們已經在用 ONES Plan 做多項目進度管控,或者用 ONES Project 跟蹤迭代/任務,把里程碑、依賴關係、責任人固定到同一套系統裏,會顯著降低“口頭對齊—事後失真”的概率。

4)建立預警:讓問題在“還來得及”時暴露

成熟的進度管理,不是“出了事再救火”,而是提前讓風險露頭。我把預警分成兩層:

  • 結果指標:告訴你已經落後了(如 SPI、燃盡偏離)
  • 先行指標:告訴你可能要落後(如阻塞解除速度、返工率、WIP過高、待澄清需求堆積)

下面三類工具很常用,我會把“怎麼選”講清楚:

預警A:EVM / SPI(適合計劃相對穩定、可量化的項目)

我的用法:不盯單點數值,盯趨勢與解釋——SPI 連續兩期走弱 + 關鍵路徑里程碑開始吃緩衝,就觸發糾偏討論。

預警B:燃盡/燃起(適合敏捷或需求變動明顯的項目)

燃盡圖用來觀察“剩餘工作是否在按節奏下降”,尤其適合迭代/衝刺式交付。

我的用法:燃盡線變平時,我先問三個問題:阻塞有沒有解除?範圍是不是在漲?任務是不是拆得太大導致“完成集中在末尾”?

這裏順帶説一句:如果團隊日常工作已經在 ONES 裏流轉,燃盡圖、看板、甘特圖和進度報告這類視圖往往可以直接從項目數據生成,省掉很多“每週手工拼報表”的時間,把精力留給真正的判斷與糾偏。

預警C:緩衝消耗(適合不確定性高、依賴複雜的項目)

你可以把緩衝當成“時間保險”。當緩衝被快速吃掉時,我會優先排查返工源、關鍵依賴、資源衝突——而不是第一時間把大家推向加班。

5)把工期拉回來:四類糾偏動作(按風險從低到高)

當預警觸發,你需要的是“可選擇的糾偏動作”,而不是“再打一針雞血”。

動作1:分階段交付/調整範圍(風險最低、最常用)

先交付核心價值,次要內容拆到後續版本。這不是妥協,而是把承諾變得更誠實:對客户誠實、對團隊也誠實。

動作2:並行推進(Fast Tracking:壓縮週期,但返工風險上升)

能並行的儘量並行(如測試前置、文檔/培訓並行),但要配准入標準,否則返工會吞掉你節省的時間。

動作3:關鍵路徑加資源(Crashing:換時間,但成本更高)

加資源能縮短關鍵活動,但溝通成本也會上升。我的經驗是:只加在“關鍵路徑的瓶頸點”,別搞“全員加班式平均用力”。

動作4:砍返工源頭(最值錢)

很多項目延期不是做得慢,而是做錯了重做。把驗證前置(原型評審、接口契約、測試左移、准入標準)往往比加班更能挪回工期。

我的決策順序通常是:先範圍與節奏 → 再並行 → 最後加資源。因為靠堆人硬頂的項目,往往會在質量與士氣上反噬你。

6)固化節奏:進度管理不是會議多,而是反饋快

把閉環跑起來,需要更短的反饋週期。但我不主張“開更多會”,我主張“更短、更清晰、更可執行”。

  • 每日15分鐘:只講事實與動作(昨天交付、今天交付、阻塞與需要的支持)
  • 每週里程碑覆盤(30~45分鐘):是否達成、偏差原因、糾偏決策、對外口徑
  • 風險清單常態化:新增風險、緩解動作、責任人、截止時間
  • 變更必須過門:影響範圍/進度/質量的變更,必須進入統一流程(否則範圍債會越滾越大)

如果團隊協作分散在很多羣、很多表格里,“節奏”往往就會變成“口頭約定”。我更建議把節奏固化到你們日常工作的載體裏:例如 ONES 這類平台支持自定義工作流、任務實時同步、以及多種可視化追蹤(看板/甘特/燃盡)——它們的價值不在“好看”,而在於減少信息丟失,讓反饋更快。

項目延期溝通:用“事實 + 選擇題”替代“解釋”

延期時溝通最容易滑向兩種極端:

  • 過度樂觀:“沒問題,能趕上。”
  • 過度防禦:“都是別人拖的。”

我更推薦一種表達框架:事實 → 影響 → 選項 → 建議。它會讓你從“解釋題”回到“選擇題”,也更符合管理者做決策的方式。

對老闆/管理層(關心風險與決策)

  • 事實:關鍵路徑任務A落後5天,阻塞點在××
  • 影響:若不處理,完工日期將順延(用關鍵路徑説明“為什麼”)
  • 選項:①減範圍按期交付核心 ②並行推進壓縮週期 ③關鍵路徑加資源
  • 建議:推薦① +(必要時)②,風險最可控

對客户(關心可用價值與可預期性)

  • 先確認“核心價值是否按期可用”,再解釋“其餘內容節奏”;
  • 用里程碑把不確定性變成明確節點:下週可驗收什麼、誰來驗收、驗收通過後進入哪一步。

對團隊(關心公平、邊界、支持)

  • 明確:我們要贏的是節奏,不是加班時長;
  • 説清楚:這次糾偏犧牲什麼、換回什麼,讓大家心理賬一致。

FAQ:關於“項目延期/進度管理”的高頻問題

Q1:項目延期最常見的原因是什麼?
A:通常落在三類:估算債(低估難度/隱性工作)、範圍債(需求變更但工期不變)、協作債(等待比執行多)。關鍵是把原因歸到機制,而不是歸到某個人。

Q2:項目延期了,第一步到底該做什麼?
A:先做“事實盤點”,把“80%完成”改成“可驗收交付清單”,再列阻塞解除路徑。沒有事實,任何救火都是賭。

Q3:里程碑怎麼設才不會變成形式?
A:寫成“可驗收結果”,覆蓋關鍵路徑,間隔短到能預警,並寫清驗收口徑與責任人。

Q4:燃盡圖/看板這些工具一定要用嗎?
A:不一定。但當項目已經延期、信息霧很重時,你需要一個“統一、可同步”的事實來源。像 ONES 這種把看板、甘特、燃盡和報告放在同一套數據上的方式,最大的價值就是減少手工彙總、減少口徑不一致。
